1. 왜 지금 Standard Work가 필요한가

작업자 A가 사이클타임 60초인데 B는 75초, 신입은 90초이고, 모두 “자기 방식이 옳다”고 주장하는 — 이런 운영은 한국 중소·중견 제조업에 흔합니다. **도요타가 1950년대부터 정립한 Standard Work(표준 작업)**는 “현재 가장 안전·효율·품질 좋은 작업 방법”을 표준화해 모든 카이젠·Lean의 토대가 됩니다.
Standard Work를 체계적으로 도입한 중견 제조업체의 정량 효과는 일관됩니다.
- 작업자 간 편차 70~90% 감소 — 표준화 효과
- 신입 안착 50~70% 단축 — 명확한 표준
- 불량률 30~70% 감소 — 일관된 작업
- 카이젠 토대 — 표준 없이 개선 불가
- OEE +5~15%p — 사이클타임 안정
이 글은 Standard Work 도입의 진단부터 디지털 Standard Work까지의 5단계 로드맵을 정리합니다.
2. Standard Work 도입 성숙도 5단계

본격 도입 전에 현재 위치를 객관적으로 진단해야 합니다. Standard Work는 정답이 하나가 아니라 작업 표준화 수준·다능공·문화에 따라 시작점이 다릅니다.
| 단계 | 명칭 | 특징 | 일반 비중 |
|---|---|---|---|
| Level 1 | No Standard | 작업자별 자기 방식 | 중소 35% |
| Level 2 | SOP Only | SOP 보유, Standard Work 부재 | 중소·중견 30% |
| Level 3 | Basic Standard Work | 3요소 정착, 작업 표준화 | 중견 20% |
| Level 4 | Effective Standard Work | TWI·카이젠 통합, 정기 갱신 | 중견·대기업 12% |
| Level 5 | Digital Standard Work | 디지털·AR·실시간 가시화 | 글로벌 톱 3% |
자가 진단을 빠르게 하시려면 다음 4가지 질문에 답해 보세요.
- Takt Time·Work Sequence·Standard WIP 3요소가 정의되어 있는가
- SWCS(Standard Work Combination Sheet)가 모든 작업에 있는가
- 표준 작업이 정기 갱신되는가 (카이젠 결과 반영)
- 신입이 표준 작업서로 1주일 내 학습 가능한가
Standard Work Combo Sheet · Line Balancing · Skill Matrix로 베이스라인을 측정하면 진단의 기초 데이터가 됩니다.
3. 단계 1: 진단·3요소 정의

본 도입 전 반드시 거쳐야 할 단계.
핵심 산출물
- 현재 작업 갭 분석 — 작업자별 편차·SOP 유무
- 작업 인벤토리 — 모든 작업의 종류·복잡도
- 3요소 정의 — Takt Time·Work Sequence·Standard WIP
- 추진 조직 — 생산·산업공학·QA
- 변화관리 위험 평가 — “내 방식이 옳다” 문화
Standard Work 3요소
도요타 표준 작업의 3대 토대:
| 요소 | 정의 |
|---|---|
| 1. Takt Time | 고객 수요에 맞는 박자 |
| 2. Work Sequence | 작업의 표준 순서 |
| 3. Standard WIP (SWIP) | 표준 재공품 수량 |
Takt Time 계산
Takt Time = 가용 시간 / 고객 수요
예시:
- 가용 시간 = 8시간 × 60분 = 480분
- 고객 수요 = 일 240개
- Takt Time = 480/240 = 2분/개
의미: 2분마다 1개 생산해야 수요 충족.
자세한 Takt Time은 Heijunka 실무 가이드 참고.
Work Sequence (작업 순서)
작업의 정확한 순서·동작:
Sequence 작성 5단계:
- 작업 단계 분해 (Important Steps)
- 각 단계 시간 측정
- 핵심 포인트 (Key Points) 식별
- 이유 (Reasons) 명확화
- 동영상 기록·검증
자세한 작업 분해는 TWI 가이드 참고.
Standard WIP (표준 재공품)
작업 흐름 안정을 위한 최소 재공품:
SWIP 정의:
- 작업장 내 정상 작업에 필요한 최소 WIP
- 라인 정지 없이 작업 가능
- 너무 작으면 정지, 너무 크면 낭비
SWIP 계산:
SWIP = Cycle Time × 작업장 수 / Takt Time
활용 도구
- Standard Work Combo Sheet — SWCS
- Line Balancing — Takt 맞춤
- Skill Matrix — 다능공
- Spaghetti Diagram — 동선
이 단계의 목적은 “Standard Work 도입 선언”이 아니라 **“3요소 정의·우선순위 정립”**입니다.
4. 단계 2: SWCS·표준 작업서 작성
3요소 정의 후 표준 작업서 작성.
Standard Work 3대 문서
도요타 표준 문서:
1. PCC (Process Capacity Chart·공정능력표):
- 각 공정의 가용 시간·교체·실가동
- 시간당 최대 생산량
- Takt Time과 비교

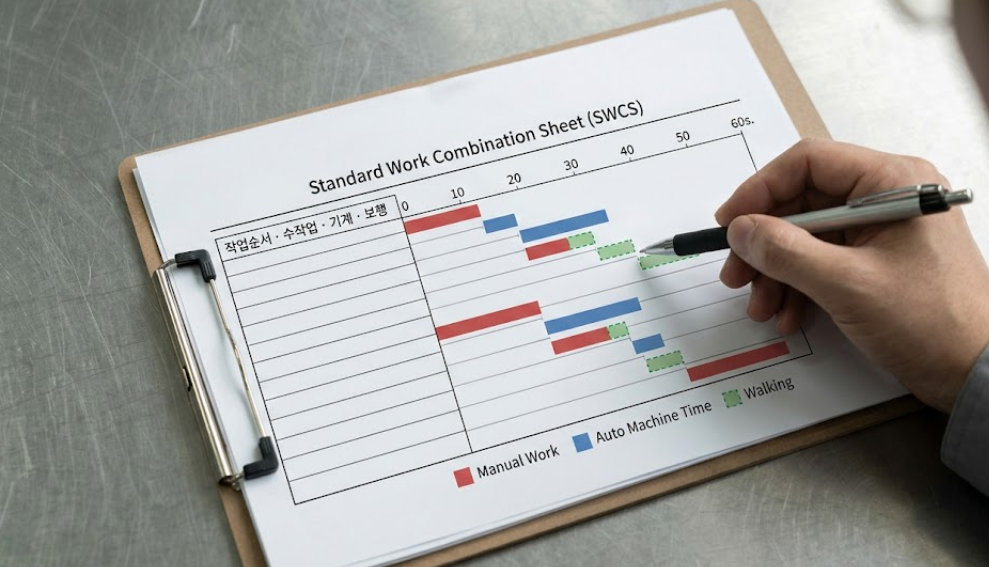

2. SWCS (Standard Work Combination Sheet·표준작업조합표):
- 작업 단계·시간을 시간 축에 시각화
- 수동·자동·이동·대기 시간 분리
- Takt Time 표시
3. SWS (Standard Work Sheet·표준작업표)::
- 작업장 레이아웃 도면
- 작업자 동선
- Standard WIP 표시
- 안전·품질 점검 포인트
SWCS 작성 7단계
1. 작업 식별 — 어떤 작업?
2. 단계 분해 — Important Steps (5~10개).
3. 시간 측정 — 동영상으로 정확한 측정.
4. 작업 유형 분리:
- 수동 작업 (Manual)
- 자동 작업 (Auto)
- 이동 (Walking)
- 대기 (Waiting)
5. SWCS 차트 작성:
- 가로축: 시간 (초·분)
- 세로축: 단계
- 색상별 작업 유형 표시
- Takt Time 선 표시
6. 검증 — 실제 작업 vs SWCS.
7. 표준화 — SOP·교육 자료 갱신.
SWCS 예시 (가상)
| 단계 | 0~5초 | 5~10초 | 10~15초 | 15~20초 |
|---|---|---|---|---|
| 1. 부품 픽업 | 수동 | |||
| 2. 기계 로딩 | 수동 | |||
| 3. 가공 | 자동 | 자동 | ||
| 4. 부품 언로딩 | 수동 |
각 색상별로 시각화. Takt Time = 20초.
활용 도구
- Standard Work Combo Sheet — SWCS 표준
- Line Balancing — 균형
- SMED Quick Changeover — 교체 단축
- Spaghetti Diagram — 동선
- 5S 진단 — 작업장
SWCS 작성이 Standard Work의 핵심. Standard Work 효과의 60%가 이 단계에서 나옵니다.
5. 단계 3: 작업장 적용·운영
SWCS 작성 후 작업장 적용·운영.
적용 4단계
1. 시범 라인 선정 — 1~2개 라인 우선.
2. 작업자 교육 — TWI JI 4단계로 표준 작업 학습.
3. 표준 정착 모니터링 — 일·주 단위 점검.
4. 카이젠 → 표준 갱신 — 개선 시 SOP·SWCS 즉시 갱신.
TWI JI와 Standard Work
TWI JI(Job Instruction)는 Standard Work 학습의 핵심:
- Prepare — 작업자 안내
- Present — SWCS 시연·설명
- Try Out — 작업자 실습
- Follow Up — 정착 확인
자세한 TWI는 TWI 가이드 참고.
작업자 만족도
Standard Work는 작업자 부담이 아닌 안전·효율 향상:
- 안전한 동작
- 명확한 작업 (혼란 X)
- 신입 학습 쉬움
- 카이젠 참여 기반
활용 도구
- Standard Work Combo Sheet — 운영
- Skill Matrix — 자격
- TWI JI — 교육
- 5S 진단 — 작업장
- Line Balancing — 균형
5. 단계 4: 운영·카이젠 통합 (지속)
Standard Work 정착 후 카이젠과 통합 운영.
카이젠 → 표준 갱신 사이클
도요타의 핵심 사상: “표준 없이 카이젠 없다”
현재 표준 (SWCS v1) → 카이젠 → 새 표준 (SWCS v2) → 카이젠 → SWCS v3 ...
중요:
- 표준은 정적이 아닌 진화하는 베이스라인
- 카이젠 후 즉시 표준 갱신
- 갱신 안 하면 카이젠 효과 사라짐
자세한 카이젠은 카이젠 워크숍 가이드 참고.
Standard Work 통합 운영
| 통합 | 연결 |
|---|---|
| Standard Work → TWI | 학습 도구 |
| Standard Work → 카이젠 | 갱신 사이클 |
| Standard Work → SMED | 교체 표준 |
| Standard Work → TPM | 자주보전 표준 |
| Standard Work → 5S | 작업장 표준 |
| Standard Work → SPC | 품질 표준 |
| Standard Work → Heijunka | Takt 맞춤 |
자세한 관련은 Lean 도입 로드맵 · TPM 도입 로드맵 · 5S 도입 가이드 · SMED 실무 가이드 · Heijunka 실무 가이드 참고.
운영 KPI 7가지
- SWCS 작성율 — 전체 작업의 SWCS 작성 비율 (목표 100%)
- 표준 작업 준수율 — 표준 vs 실제 (목표 95%+)
- 작업자 편차 — 표준 편차 (목표 ±5% 이내)
- 카이젠 → 표준 갱신율 — 갱신 비율 (목표 100%)
- 신입 안착 기간 — 표준 학습 시간 (단축)
- 불량률 — 표준화 효과 (감소)
- OEE 사이클타임 — 안정성
흔한 함정 10가지
- SOP만 있고 SWCS 없음 — 시간 분석 부재
- Takt 무시 — 표준만, Takt 부재
- Work Sequence 모호 — 작업자 자기 방식
- SWIP 부재 — 라인 정지·과잉
- 갱신 부재 — 카이젠 후 표준 그대로
- 너무 엄격 — 작업자 부담 폭증
- 임원 무관심 — 작업자만 부담
- 외국인·신입 무시 — 한국어·텍스트만
- 디지털 부재 — Paper 한계
- TWI 없이 — 학습 체계 부재
활용 도구
- Standard Work Combo Sheet — 정기 운영
- Skill Matrix — 다능공
- 5S 진단 — 작업장
- Line Balancing — 균형
- Pareto Chart — 우선순위
6. Standard Work vs SOP vs Work Instruction — 무엇이 다른가
작업 표준 문서는 자주 혼동됩니다.
| 영역 | Standard Work | SOP | Work Instruction |
|---|---|---|---|
| 목적 | Lean 흐름·Takt | 절차 표준 | 세부 작업 |
| 포함 | Takt·Sequence·SWIP | 절차·검증 | 단계·도구 |
| 시각화 | SWCS·SWS 차트 | 텍스트 위주 | 그림·텍스트 |
| 단계 | 5~10 단계 | 다단계 가능 | 매우 세부 |
| 호환성 | SOP·WI 포함 | Standard Work 부분 | Standard Work 부분 |
관계: Standard Work ⊃ SOP ⊃ Work Instruction의 통합.
자세한 관련은 Lean 도입 로드맵 · TWI 가이드 · TPM 도입 로드맵 · 5S 도입 가이드 참고.
7. 도입 전 자가진단 10문항
본격 도입 전 다음 10개 질문에 답해 보세요. **6개 이상 “예”**면 즉시 도입, 3~5개면 SWCS부터, 2개 이하면 5S·기본 SOP부터.
- 작업자별 사이클타임 편차가 ±20% 이상인가
- SOP만 있고 SWCS가 부재한가
- Takt Time을 정의·사용하지 않는가
- 표준 작업서가 갱신되지 않는가
- 신입 안착에 1개월 이상 걸리는가
- “내 방식이 옳다” 작업자 문화가 강한가
- TWI·표준 작업 학습 체계가 부재한가
- 매출 30~10,000억대이고 제조업 운영 중인가
- Lean·TPM·5S 운영 중이지만 표준 작업 약한가
- 임원이 Standard Work 추진을 후원할 의지가 있는가
마치며
Standard Work 도입은 6~30개월의 단·중기 프로젝트입니다. SOP 작성이 아닌 Takt·Sequence·SWIP 3요소 + SWCS + 카이젠 갱신의 결합이 본질입니다. 가장 자주 실패하는 사례는 SOP만 만들고 SWCS·Takt를 누락하거나, 카이젠 후 표준 갱신을 안 하는 경우입니다.
본문의 5단계 로드맵에서 단계 2(SWCS·표준 작업서)가 전체 효과의 60%를 차지하는 이유입니다. Standard Work의 가치는 문서에 있지 않고 모든 카이젠·Lean의 토대 + 작업자 안전·효율·품질 일관성에 있습니다.
Lean·TWI·TPM·5S·카이젠과의 관계는 Lean 도입 로드맵 · TWI 가이드 · TPM 도입 로드맵 · 5S 도입 가이드 · 카이젠 워크숍 가이드 · Heijunka 실무 가이드에서 다룹니다.
CONTIS은 Standard Work·Lean·TWI·TPM 통합 컨설팅과 Digital SWCS·AR 도입을 제공합니다. SWCS·Takt·카이젠 갱신까지 전 단계 동행이 필요하시면 솔루션 페이지에서 상담을 요청해 주세요.
